KAMATI YA FEDHA NA UTAWALA MANISPAA YA ILALA WAENDELEA NA UKAGUZI WA MIRADI

Na: Hashim Jumbe
Ziara ya Kamati ya Fedha na Utawala Manispaa ya Ilala imeendelea kwa siku ya pili kwa kutembelea miradi mingine sita inayondelea kutekelezwa katika maeneo mbalimbali ya Manispaa ya Ilala, katika siku ya pili ya ziara hiyo Kamati ya Fedha na Utawala imetembelea; Ujenzi wa Hospitali mpya ya Chanika, Ujenzi wa Zahanati ya Lubakaya, Ujenzi wa Zahanati ya Luhanga,Ujenzi wa Hospitali ya Wilaya-Kivule, Ujenzi wa vyumba vya madarasa 13 Kimwani Mpya na Ujenzi wa madarasa manne shule ya Sekondari Kitunda.

Hali ya Miradi hadi hivi sasa:

1. Ujenzi wa Hospitali mpya ya Chanika:

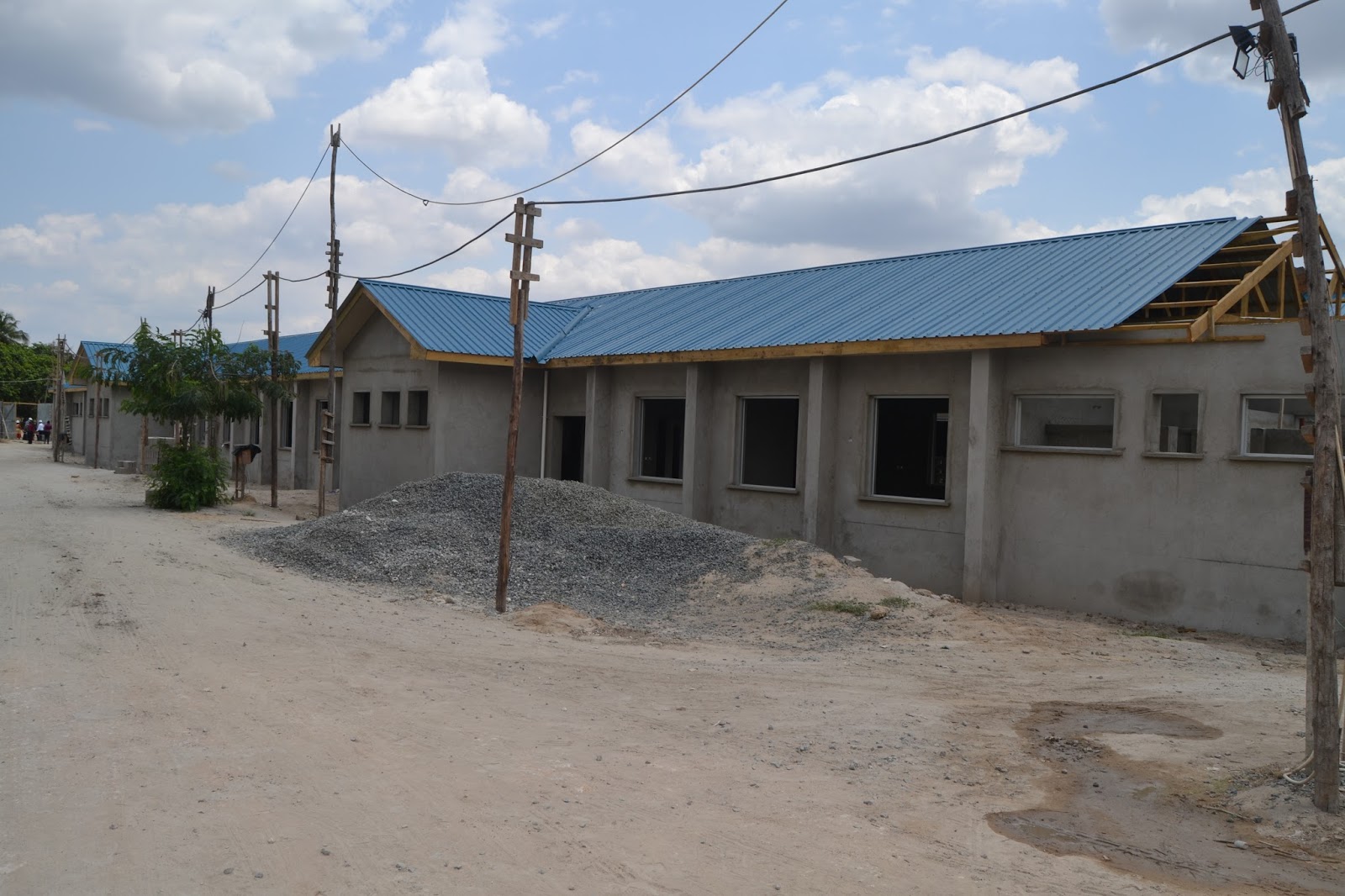

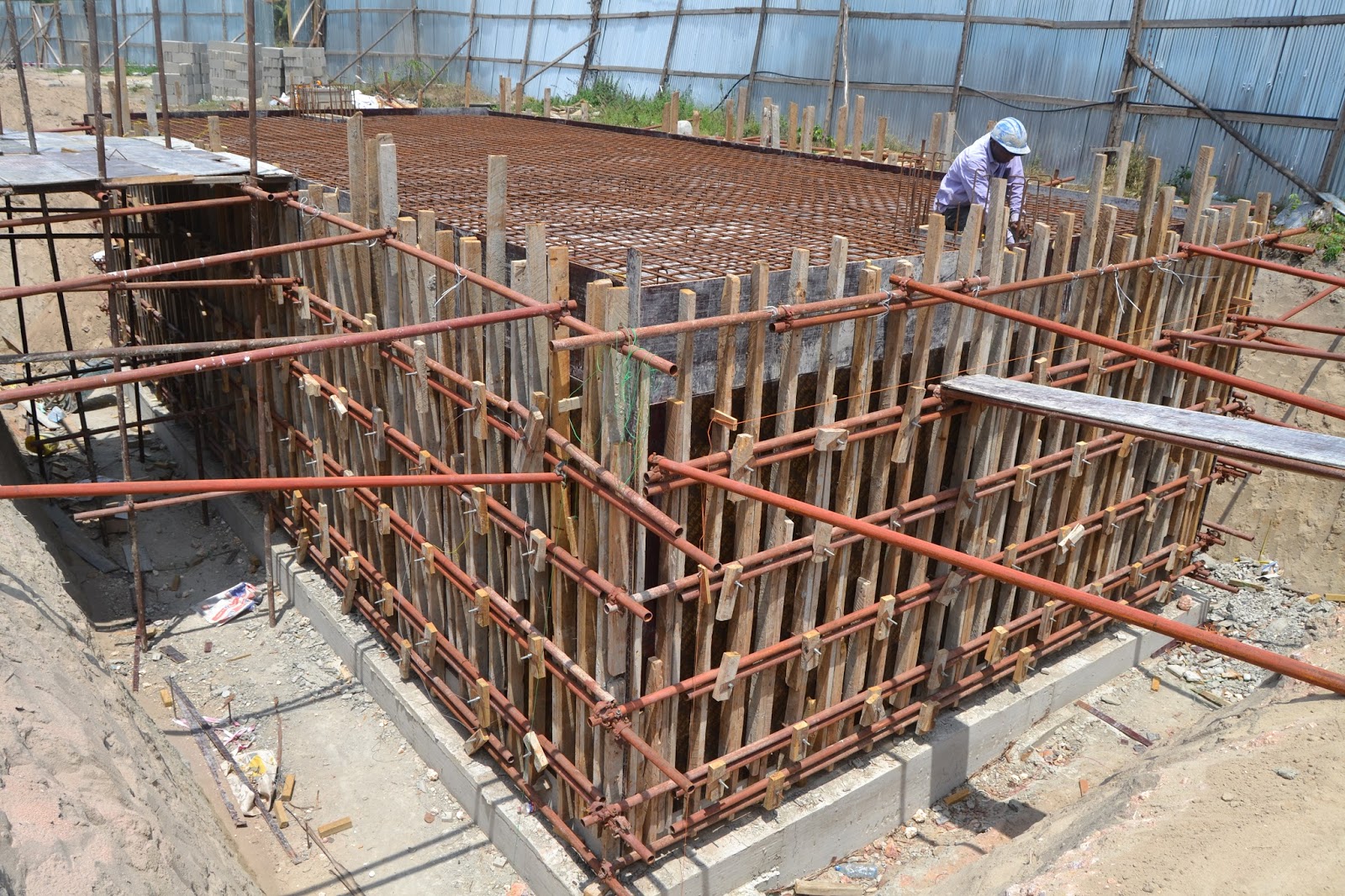

Mradi huu unasimamiwa na Mkandarasi anayeitwa ‘China Hunan Engineering Construction Group(EA)’ambao umeanza tarehe 19 Januari, 2016 na unatarajiwwa kukamilika tarehe 1 Januari, 2017, mradi huu unafadhiliwa na Serikali ya Korea Kusini (KOICA) na fedha zilizoidhinishwa ni USD 1,799,789, Hali ya mradi ni jengo la hospitali limefikia kwenye linta na jengo la makazi ya Wafanyakazi limefikia hatua ya kupauliwa.










2. Ujenzi wa vyumba vya madarasa 13 Kimwani Mpya:
Mradi huu unasimamiwa na Mkandarasi anayeitwa ‘Kijiji Trans Co. Ltd’, umeanza mwezi Machi 2016 na unatarajiwa kukamilika tarehe 30 Semptemba, 2016, fedha za ujenzi wa mradi huu ni kutoka Serikali Kuu iliyotoa Kiasi cha Shilingi Milioni Mia Moja na Sabini kwa ujenzi wa vyumba 10 ambavyo teyari vimeshakamilika, na fedha nyengine ni za Halmashauri nazo ni Jumla ya Shilingi Milioni Hamsini na Moja ambazo zenyewe ziemjenga madarasa matatu ambapo hadi sasa ujenzi wa vyumba vya madarasa mawili viko katika hatua ya linta na ujenzi wa darasa moja uko katika hatua ya msingi.


3. Ujenzi wa Zahanati ya Lubakaya:
Ujenzi unasimamiwa na Mkandarasi anayeitwa ‘Gwantwa Construction’ na ulianza tarehe 25 Disemba, 2016, mradi unatekelezwa kwa fedha za Halmashauri zipatazo Milioni 64.7 na hadi sasa ulipofikia ni kwenye ujenzi wa msingi, kuinua kuta hadi hatua ya boma.




4. Ujenzi wa Zahanati ya Luhanga:

Ujenzi unasimamiwa na Mkandarasi ambaye ni ‘Suma JKT’ na ulianza Julai, 2013 na ulitarajiwa kukamilika Agosti, 2015 mradi ulitengewa jumla ya fedha Milioni 70 na hadi sasa zimetumika Milioni 60. Hali ya utekelezaji iliyofikiwa ni ujenzi wa msingi, ujenzi wa kuta hadi hatua ya upanuaji, upanuaji mbao za ceiling board



5. Ujenzi wa Hospitali ya Wilaya-Kivule:

Mradi unasimamiwa na Mkandarasi ‘Skol Building Contractor’ mradi huu ulianza mwezi Julai 2015 na ni mradi unaojengwa kwa fedha za Halmashauri ambazo ni makisio ya Shilingi Bilioni 1.019. Hadi sasa mradi huu umefikia kwenye ujenzi wa msingi wa ghorofa mbili na uinuaji nguzo 78 za ghorofa mbili






6. Ujenzi wa madarasa manne shule ya Sekondari Kitunda:

Mkandarasi anayesimamia ujenzi anaitwa ‘William Masaba’ na mradi huu umeanza mwezi Machi, 2016 na ulikamilika mwezi Mei, 2016, fedha zilizotumika ni za Halmashauri  na ni jumla ya Shilingi Milioni 88
